माथिल्लो मर्स्याङ्दी ‘ए’ अझै सञ्चालनमा आउन सकेन, आयोजनालाई ७५ करोड बढी नोक्सान


बिजखबर संवाददाता
28 August, 2021 10:58 am

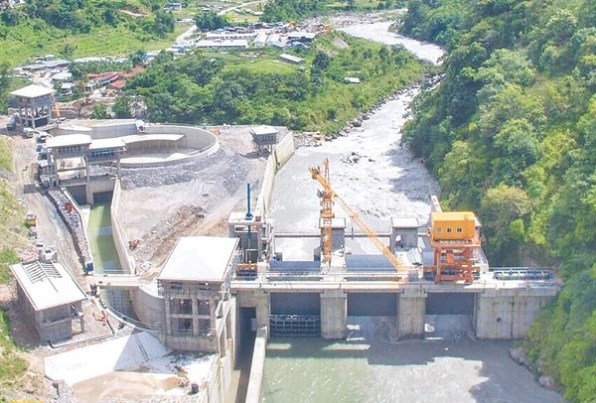

upper-marshyangdi-intake

काठमाडौं ।  बाढी पहिराले क्षति पुर्याएको साढे दुई महिना हुँदासमेत गण्डकी प्रदेशअन्तर्गत मर्स्याङ्दी गाउँपालिकामा रहेको ५० मेगावाट क्षमताको माथिल्लो मर्स्याङ्दी ‘ए’ जलविद्युत् आयोजनाबाट अझै विद्युत् उत्पादन हुन सकेको छैन ।

Bajaj
NABIL
YAMAHA

गत असार १ गते मर्स्याङ्दी नदीमा आएको बाढीका कारण आयोजनाको संरचनामा क्षति पुगेसँगै संरचना हालसम्म पनि निर्माण सम्पन्न हुन नसक्दा विद्युत् उत्पादन हुन नसकेको हो।

आयोजनाका अनुसार दुईवटै टर्बाइनलगायतका संरचनामा क्षति पुगेको छ। अन्य संरचना निर्माण भइरहेको छ। यी दुवै टबाईन नै नयाँ राख्नुपर्ने भएकाले विदेशबाट ल्याउने प्रक्रियामा रहेको र अझै विद्युत् उत्पादन गर्न करिब तीन महिना लाग्ने आयोजनाका जनसम्पर्क अधिकृत कर्ण अधिकारीले बताए।

sarbottam

उनका अनुसार उक्त बाढीले आयोजनाको बाँधस्थलदेखि पावर हाउस र ११ केभीको राष्ट्रिय प्रसारण लाइनमा समेत क्षति पुगेको छ। यस ११ केभीका १० खम्बा बगाएको थियो भने ३० ढालेको थियो। यतिबेला खम्बा राख्ने तथा मर्मत गरिएको आयोजनाले जनाएको छ।

यसरी बाढीले आयोजनाका विभिन्न संरचनामा क्षति बनाएपछि विद्युत् उत्पादन हुन नसक्दा दैनिक करिब रु एक करोडको हाराहारीमा नोक्सान भइरहेको आयोजना जनसम्र्पक अधिकृत अधिकारीको भनाइ छ।

आयोजनाका अनुसार बिजुली उत्पादन नहुँदा हालसम्म रु ७५ करोडभन्दा बढी नोक्सान भइसकेको छ। अझै तीन महिनासम्मै बिजुली उत्पादन गर्न लागेमा करिब रु एक अर्ब नोक्सान हुने बताइएको छ। क्षतिग्रस्त विद्युत्गृहका उपकरण चीनबाट आयात गर्ने तयारी भएको आयोजनाले जनाएको छ।

त्यस्तै क्षति पुगेका आयोजनाका अन्य संरचनामा मर्मत कार्य जारी छ। विद्युत् उत्पादन थालेको आयोजनामध्ये यो आयोजना जिल्लाकै दोस्रो हो।
